电缆敷设工作总结

电缆敷设工作总结

点击数:7393 次   录入时间:03-04 11:35:11   整理:http://www.55dianzi.com   电工范文


      历时一年多的烟气脱硫工程已经进入尾声,回顾过去,感触颇深。烟气脱硫工程是一项新兴的环保工程。对于才接触不久的施工单位来说施工确实存在有很大的困难,包括监理、业主对此工程都不是很了解。但经过我单位一年多的努力还是将这个高难度的工程给拿了下来 。当然这与上级领导的支持,监理、业主、调试单位的合作是分不开的。脱硫工程的设计是由煤炭设计院承包,煤炭设计院电气专业安装方面因为没有专业设计院的经验足,不但设计的图纸粗糙,图纸没有详细地安装指导,而且常常会出现一些常识性的问题,综合管架桥架安装图纸就变更了三次,有些盘柜二次接线都漏设计。这对于经验不足、工期紧张的建设单位来说就难上加难了。但大家没有被这些的困难吓倒。图纸有问题就找甲方、设计院落实纠正。图纸不全,设备未到货,我们根据具体情况,努力做好质量技术管理组织机构的建设和施工技术准备工作 。对重要的安装项目,都按照项目部作业指导书编制计划,根据施工进度编制技术交底。在工程前期,编制了《脱硫电气专业施工组织设计》和《电气专业质量计划》;在安装过程中,又陆续编制了十七份作业指导书,有效地指导了安装工作。对于重要施工方案的作业指导书编制上,力求做到结合实际,切实可行做到指导书有可操作性。
现我单位负责施工的陕西国华锦界煤电项目4*600MW烟气脱硫工程1号机经过一年多的施工现已接近尾声,成绩是理想的,但其中不知融入了天达多少领导、员工的汗水,其中经历了多少的曲曲折折。工程中的每个细节只要稍不谨慎就会影响工期或造成工程损失。在此工程中对于电缆敷设工程我觉得自己感受颇深。目前我国主要电力线路的敷设一般都是走桥架和电缆沟。因此,电缆线路的设计和施工显得尤为重要。 一、电缆线路的设计  电缆线路的设计主要是线路路径的选择、电缆接头井及直线井的设计和终端电气安装设计等内容。 线路路径设计原则主要是尽量避让各种其他管道及排水设施。在实在无法避开的情况下,应该使其与其他的各种管道的距离满足设计规范的要求。 在直线井及接头井的设置过程中应考虑到施工过程中的有利原则,在尽可能的情况下减小电缆浪费。烟气脱硫电缆敷设工程仅10KV电缆就接近10公里,低压动力电缆、控制电缆、信号电缆200多公里。电缆敷设量之大,由于设备不集中敷设难度也相应加大。为了以后工作不在曲折,对于电缆敷设我总结了以下经验:
一、    电缆敷设前的准备工作:
1.核对电缆清册。一个工程电缆的型号有几十种,根数成千上万,设计出错是很正常的。所以就要求我们技术人员认真地核对。其一,是核对电缆的型号是否合适,需要阻燃的是否是阻燃电缆,需要耐火的是否是耐火型电缆,看电缆的负载与电机的容量是否合适等;其二,看电缆的设计长度与实际长度是否合适,这就需要技术人员去现场去实测,对电缆进行二次设计。特别是高压动力电缆与距离比较远的电缆,距离比较远的电缆测量时应给足富裕长度;其三,核对设备是否遗漏。对照设备布置图与电缆接线图检查设备是否均已设计,设计电缆芯数是否足够控制。
      2.编制电缆采购计划。(1)在编制电缆采购计划时,不能以电缆清册为准。应将核对清册时清册中所遗漏的的设备及设计不够长度的电缆补充一起编制。这样就避免了在电缆敷设中因电缆短缺而影响工程进度。(2)编制电缆采购计划时,应将电缆的到货方式注明,特别是截面积比较大的电缆和高压电缆。在锦界脱硫一期电缆施工中就因为在编写电缆采购计划时因为标明电缆的到货方式,致使两千多米高压电缆差点报废。
      3.电缆的存放。电缆存放时库房人员应协助电气技术员将电缆归类排放。排放时应将热控信号电缆、热控控制电缆、通讯缆、电气动力电缆、电气控制电缆分开排放。给每盘电缆标上号并电缆盘上将次盘的用途标注清楚。防止电缆代用混乱造成电缆短缺。
      4.电缆敷设计划的编制。电缆敷设计划的编制直接影响电缆工程的工艺。编制电缆敷设计划时考虑的因数有:(1)电缆敷设的先后。为了避免电缆交叉和电缆浪费,应尽量将距离远的电缆编制在清册前,将同规格、同起点的电缆编制在一起敷设;(2)是否影响工期。如果工期较紧应按调试的计划编制,编制的同时考虑以上编制计划的因数。
     5.电缆施工作业指导书与技术交底。在施工前一定要做好编制施工作业指导书与技术交底的工作。编制的指导书要能起到指导施工的作用。敷设计划、施工中用到的工机具包括人员的安排都要根据实际情况编制。电缆敷设的工艺要求也要写清楚,以便控制施工中的工艺。技术交底书要紧抓施工工艺的几个要紧点(如:电缆敷设时电缆盘一定要架起防止电缆扭曲,电缆线路转弯时电缆一定要留够富裕,电缆发生不可避免交叉时应将交叉留在不可见处等)。另外安全隐患一定要交代全面、清楚。
  二、电缆敷设与敷设后的工作
      1. 电缆敷设。(1)电缆敷设前对电缆敷设安装工的培训是非常重要的。有高、中级技术水平和操作技能的电缆敷设安装施工技术队伍,采用先进技术和电气安装工艺进行电缆线路的敷设安装;同时在施工全过程用最新质量标准进行跟踪监视和检测。电缆敷设队伍的好坏决定电缆的工艺。(2)电缆敷设人员的安排计划。电缆敷设时可根据实际情况进行将敷设人员分成几个组同时敷设已加快敷设的速度。每组可设专人做电缆的敷设记录并编写电缆头和控制电缆敷设的进度、敷设的先后顺序。设专人对电缆的敷设进行跟踪,以确保电缆敷设的正确性。技术员应该每天对电缆的敷设进度进行了解,以便编写安排以后的计划。
      2. 敷设时的质量把关和敷设后的质量验收。电缆质量例行两个原则:
(1)电缆敷设的准确性。电缆敷设工艺的不在事后的修改,关键在过程中的控制,电缆敷设以核对后的图纸为准,以作业指导书为导向敷设一根核对一根。力保敷设的准确性。 (2)电缆敷设的美观性。以下为电缆敷设工艺样本:

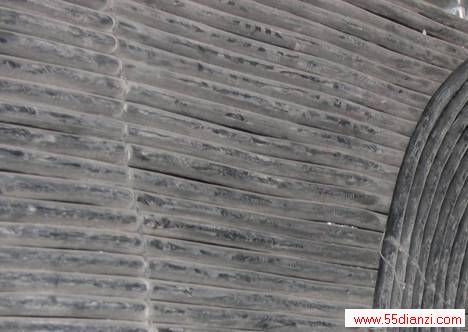

                          电缆要排列整齐(1)

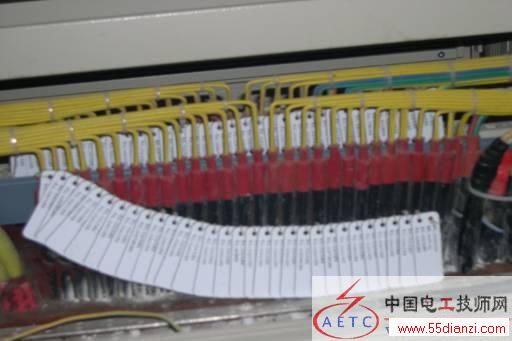

                 电缆转弯时弧度要求(2)

                        电缆牌的挂设(3)
      3. 电缆敷设后的整理。电缆敷设工作完后应对电缆的敷设情况进行整理,编制好电缆敷设记录。
       核对清册要细、编制计划要详要细、电缆存放整齐有序、计划编制要合理、技术交底要抓主要、电缆敷设要对要美、敷设后记录整理要准要全。在工程施工中只要安装以上的流程踏踏实实的去做,电缆敷设工程不会存在什么问题。
      在锦界脱硫烟气脱硫工程中,我是走一步陷一个坑,除了自己性格外,大部分原因就是施工经验不足。电缆敷设工作让我头疼过,也让我欣慰过。在电缆敷设过程中我学到的不只是电缆敷设的工作经验,干别的工作也应该一样,做好工作前的准备工作的非常重要的。施工理应先吃透图纸,对每个工程的进度要了如指掌,对图纸中的所要用到的材料、工机具做好计划,对材料编上号,为施工做好一切准备,施工起来将会事半功倍。在锦界脱硫项目中自我感觉自己成熟了,不仅仅是在工作经验方面。在此特别感谢公司给我的这次机会,谢谢公司领导关心和同事的配合。
